在之前的visio Vs. project的WBS转换工具中,提到了当时visio 2007内建的WBS图形工具,不过感觉还是很不好用。MS公司还推出了一款由bVisual和CPS公司开发的visio插件“WBS Modeler”,开发者给它冠以“visual project planing and reporting tools”的美名。试用了一下,感觉用在建模阶段还算方便。

建模操作
以前的工具之所以不好用,在很大程度上是没有挖掘建模工作流程以及wbs工具的实际需求。生涩地堆砌绘图工具对WBS建模工程师没有任何实际意义,而对于Visio等绘图工具高手而言,不如直接使用visio的原始图形工具顺手。这个WBS Modeler就充分发挥了visio在图形绘制与wbs建模方面的优势。

数据和报表
WBS Modeler另一个优势就是其整合的数据更有用了,这些数据是计划阶段所必需的。 WBS Modeler整合Ms project数据包括:
- WBS编码
- 成本
- 估算(属性)
- 完成百分比
- 工期
- 资源
- 里程碑(属性)
- 开始/完成日期
- 紧前任务
这些数据的整合,使wbs modeler有能力输出相对复杂些的报表,并且可以管理需求组合报表并形成多个数据层级。令我困惑不已的是报表好像只能输出为html和xml格式的文档,干嘛不直接导入excel呢?
与Ms project比较

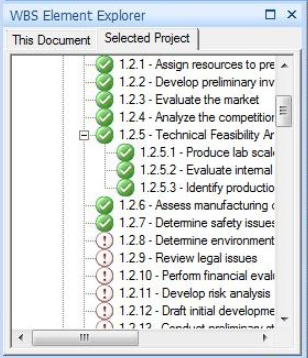

这是个很实用的功能,你可以通过“比较planing”这再次导入源mpp文件的数据,并进行比较。wbs modeler会在相应的窗口显示差异。不幸的是,它现在还不可以在不同的mpp版本间比较。

下载
在微软的download center中,Microsoft Office Visio 2007 WBS Modeler目前只有英文版。
